配水管布設工事(耐震管4工区)(週休2日)/岡崎市柱一丁目ほか2箇町地内

2025.01.01更新

【工事名称】 配水管布設工事(耐震管4工区)(週休2日)/岡崎市柱一丁目ほか2箇町地内

【工  期】 令和6年6月27日から令和7年8月29日

【発注機関】 岡崎市

【2024年7月】

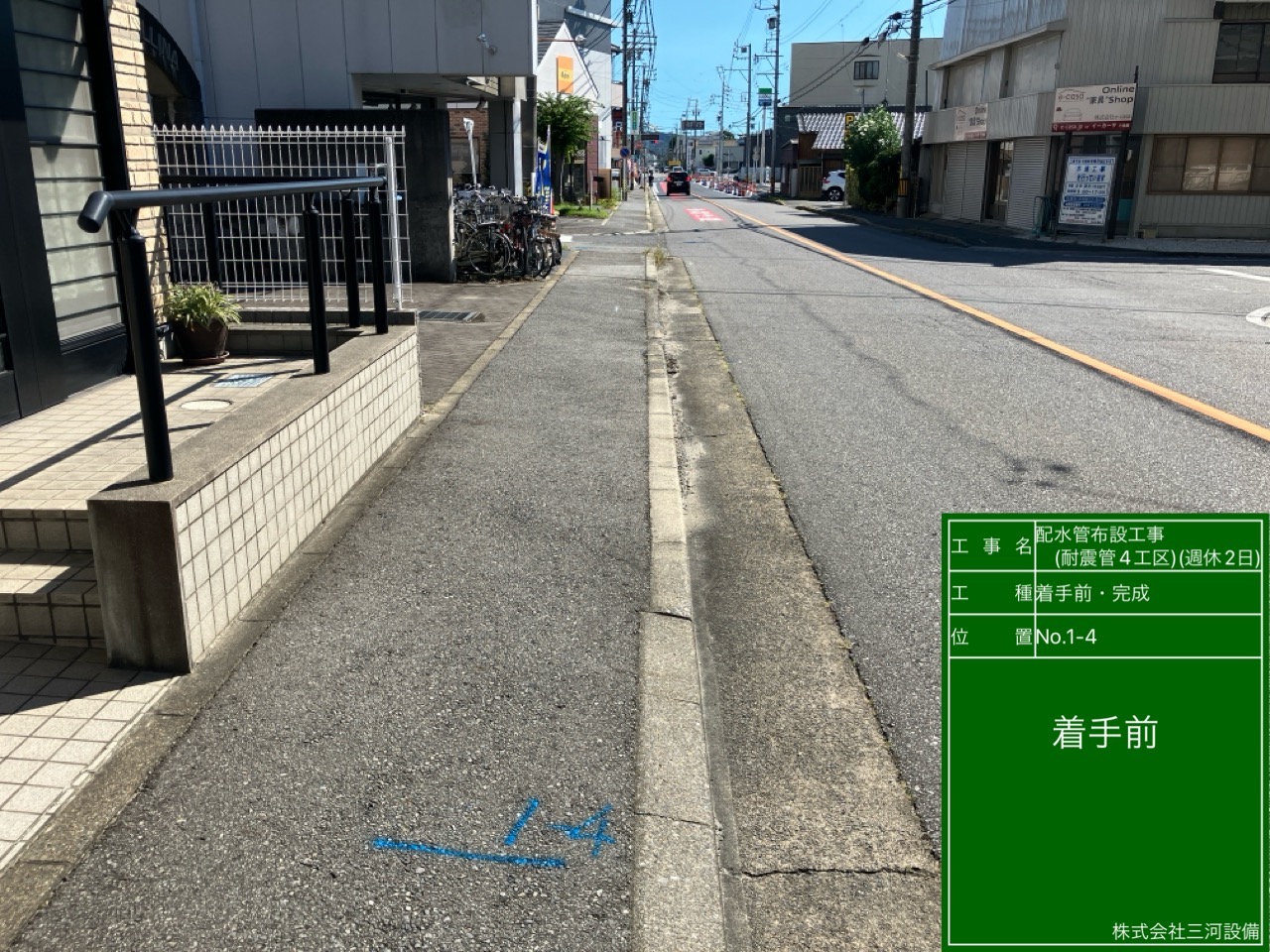

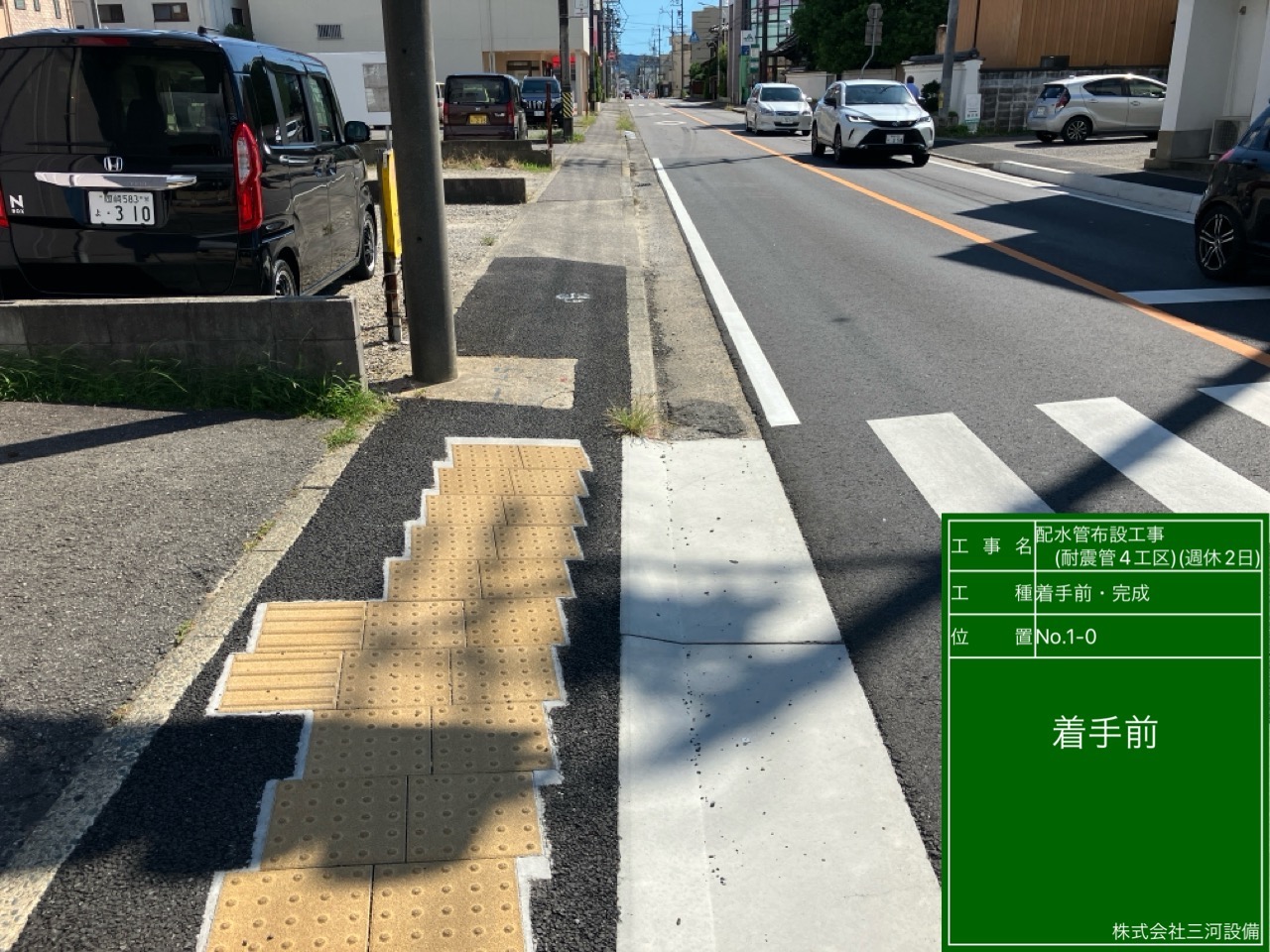

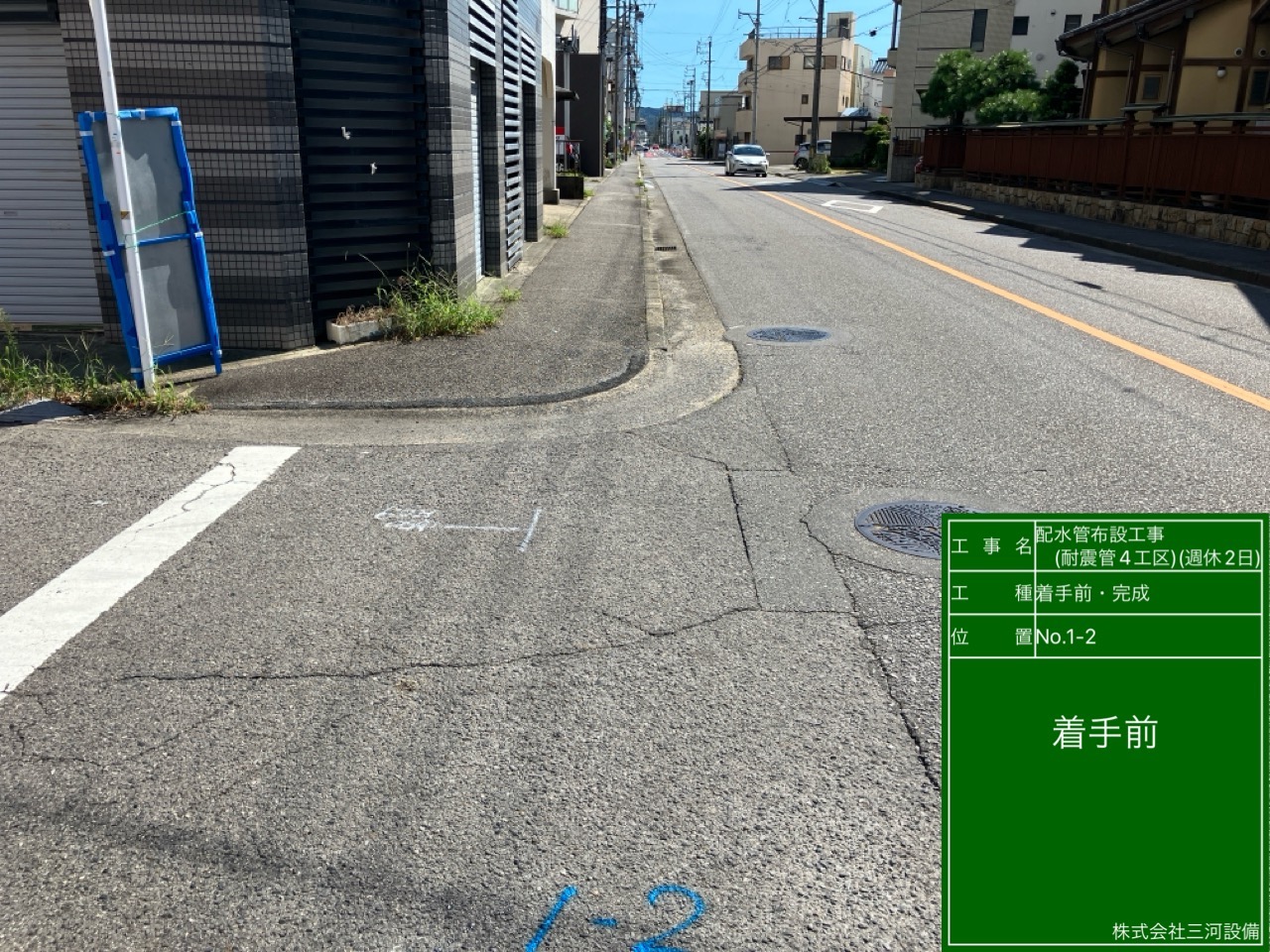

着手前

着手前

着手前

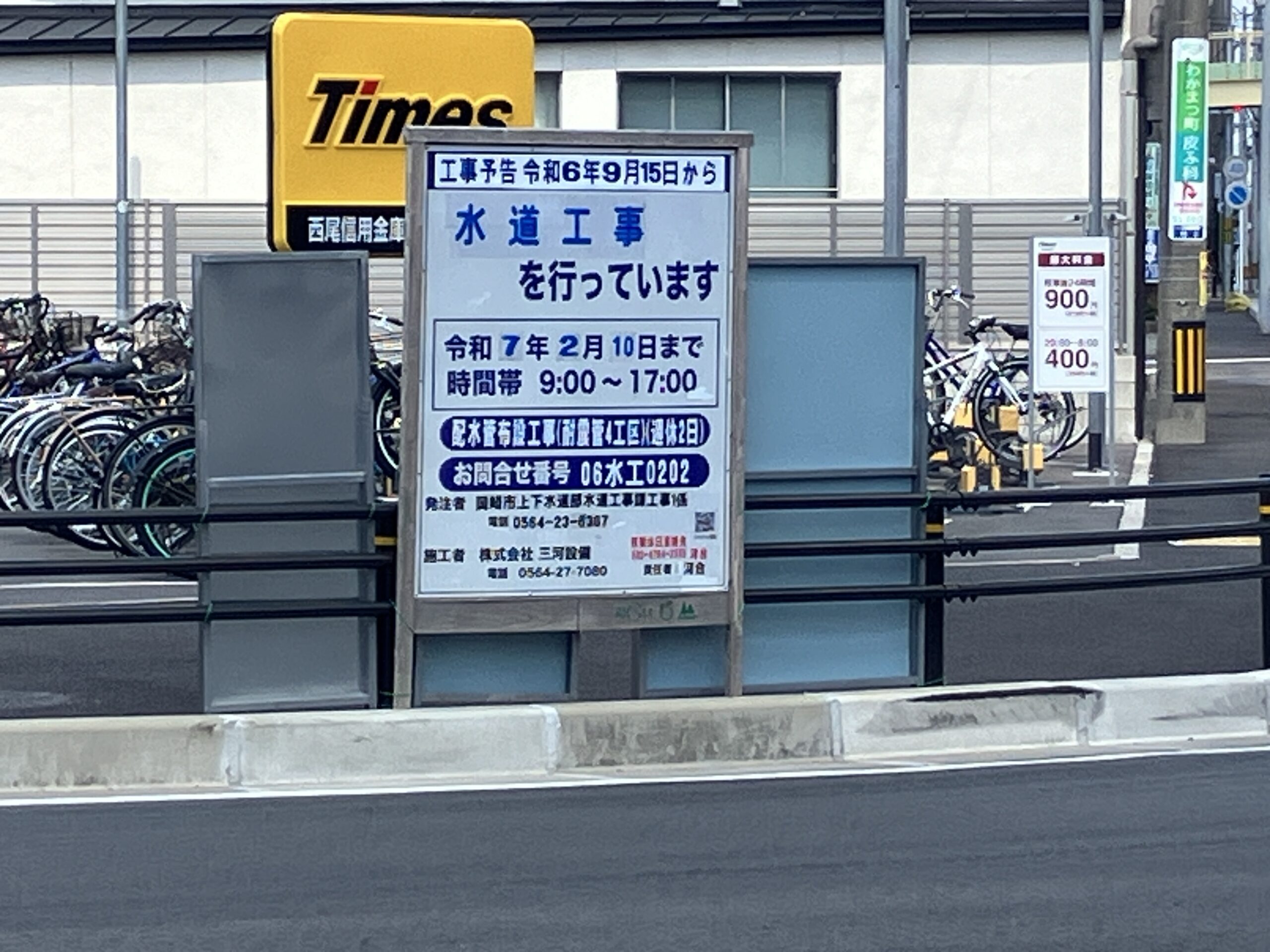

【2024年9月】

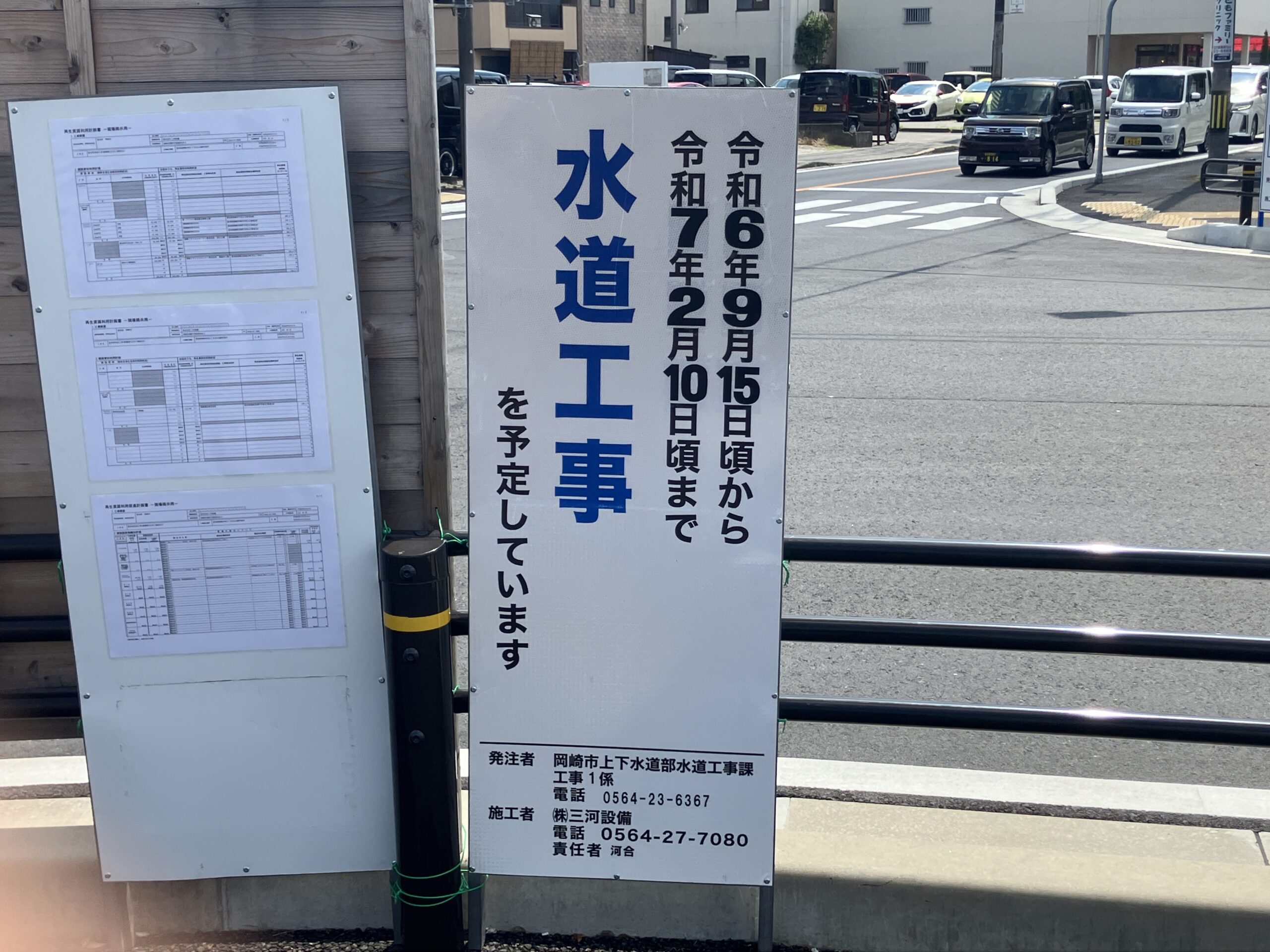

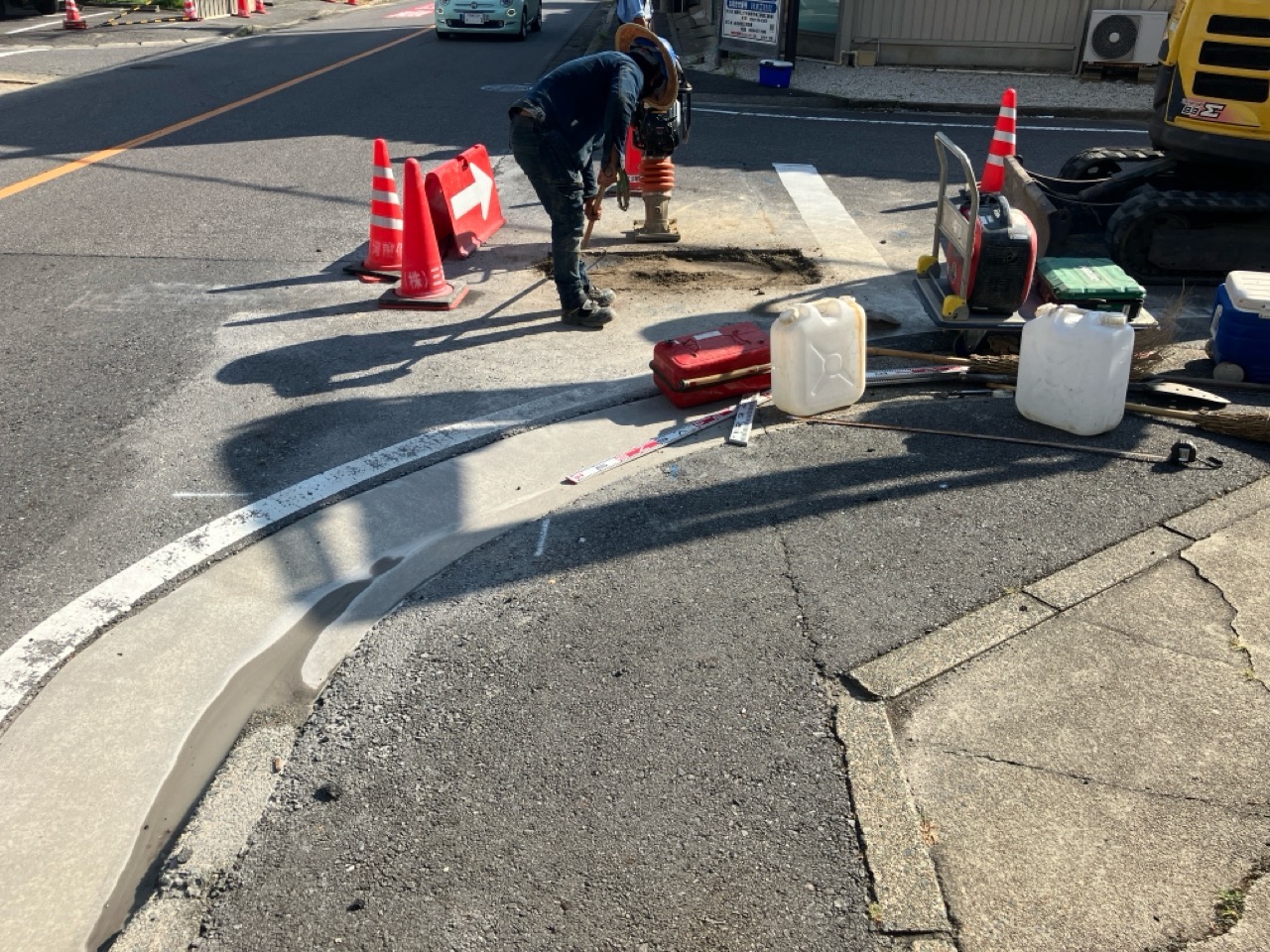

看板設置

看板設置

【2025年1月】

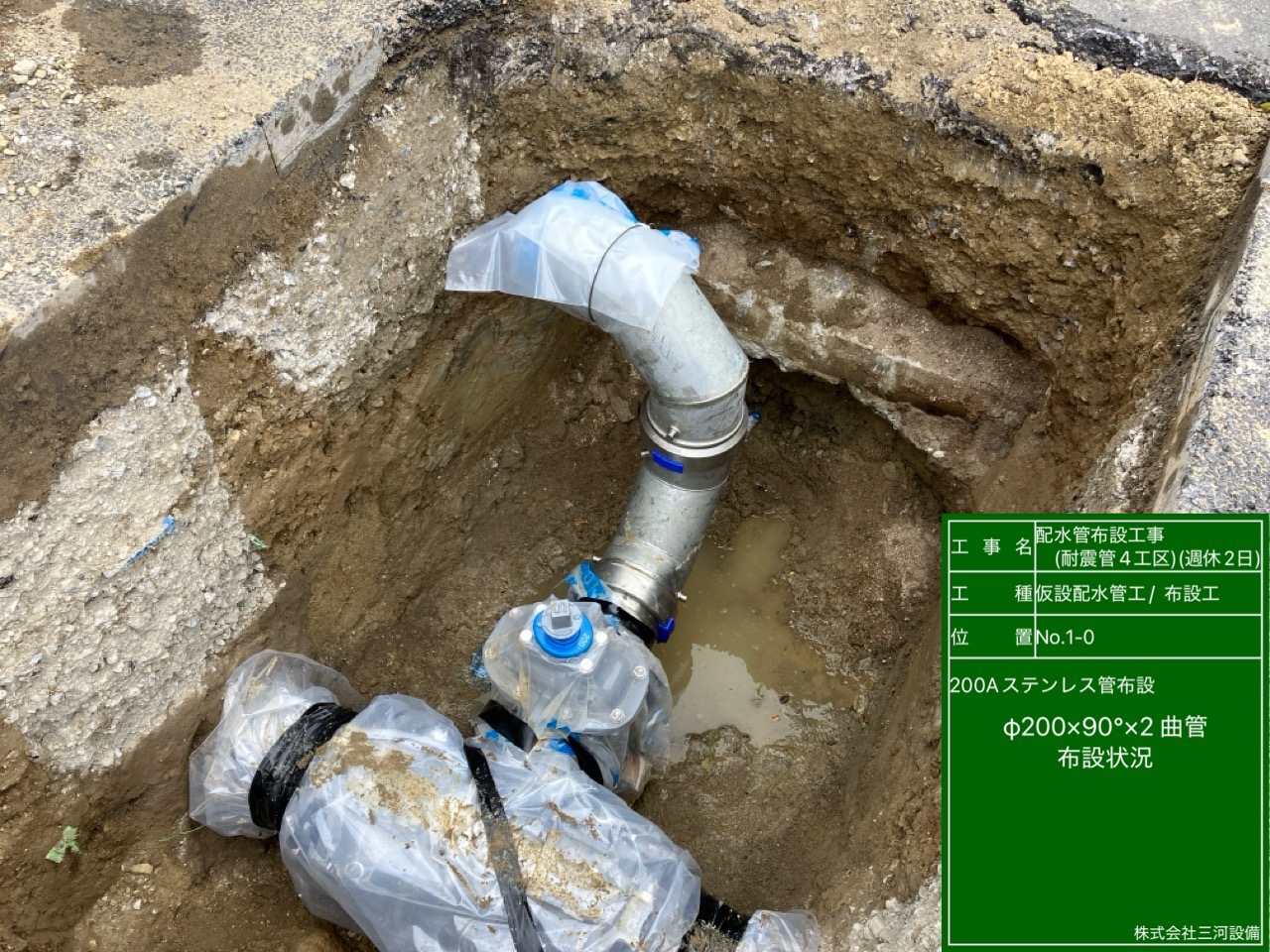

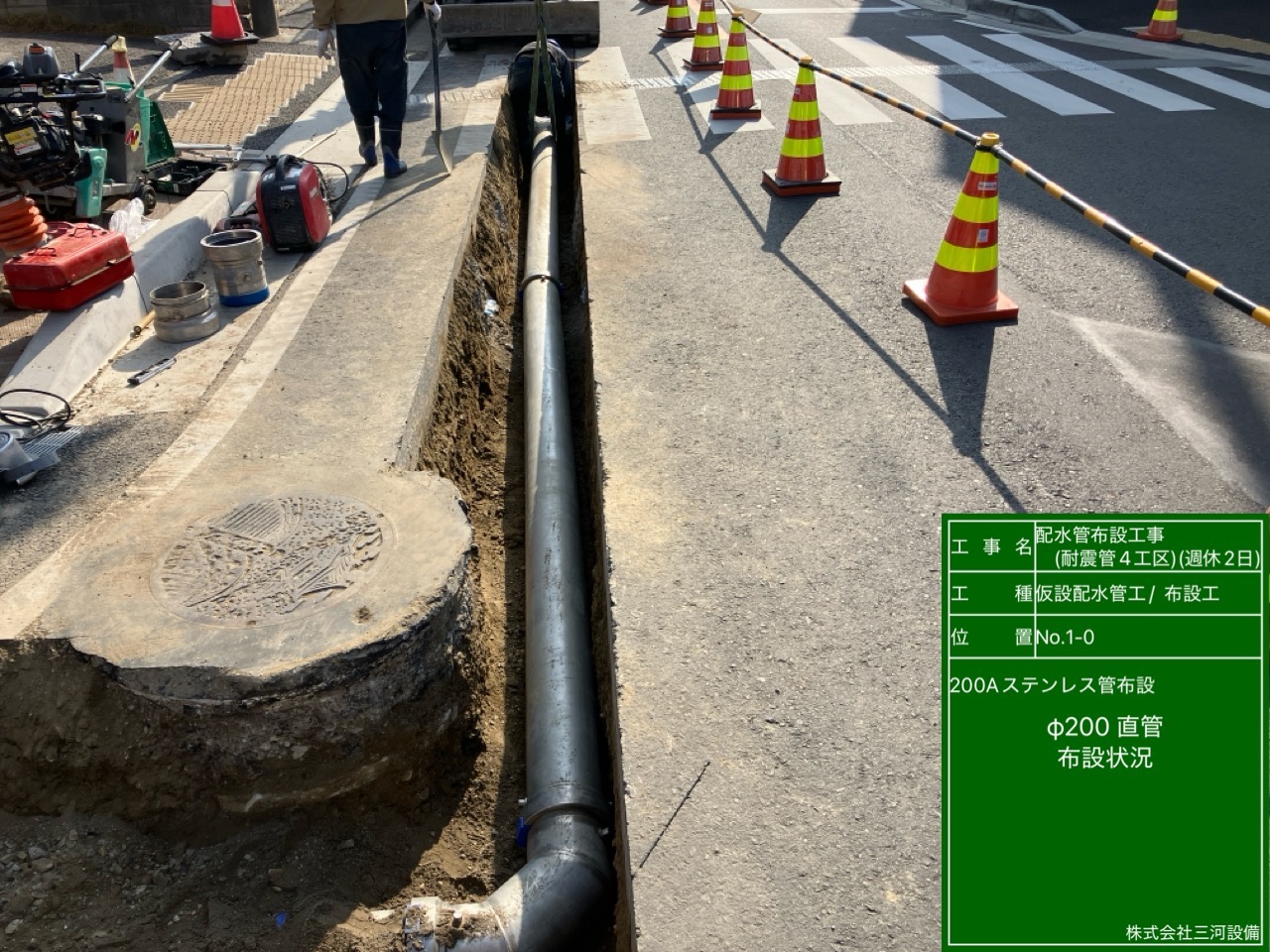

仮設配水管工

仮設配水管工

【2025年2月】

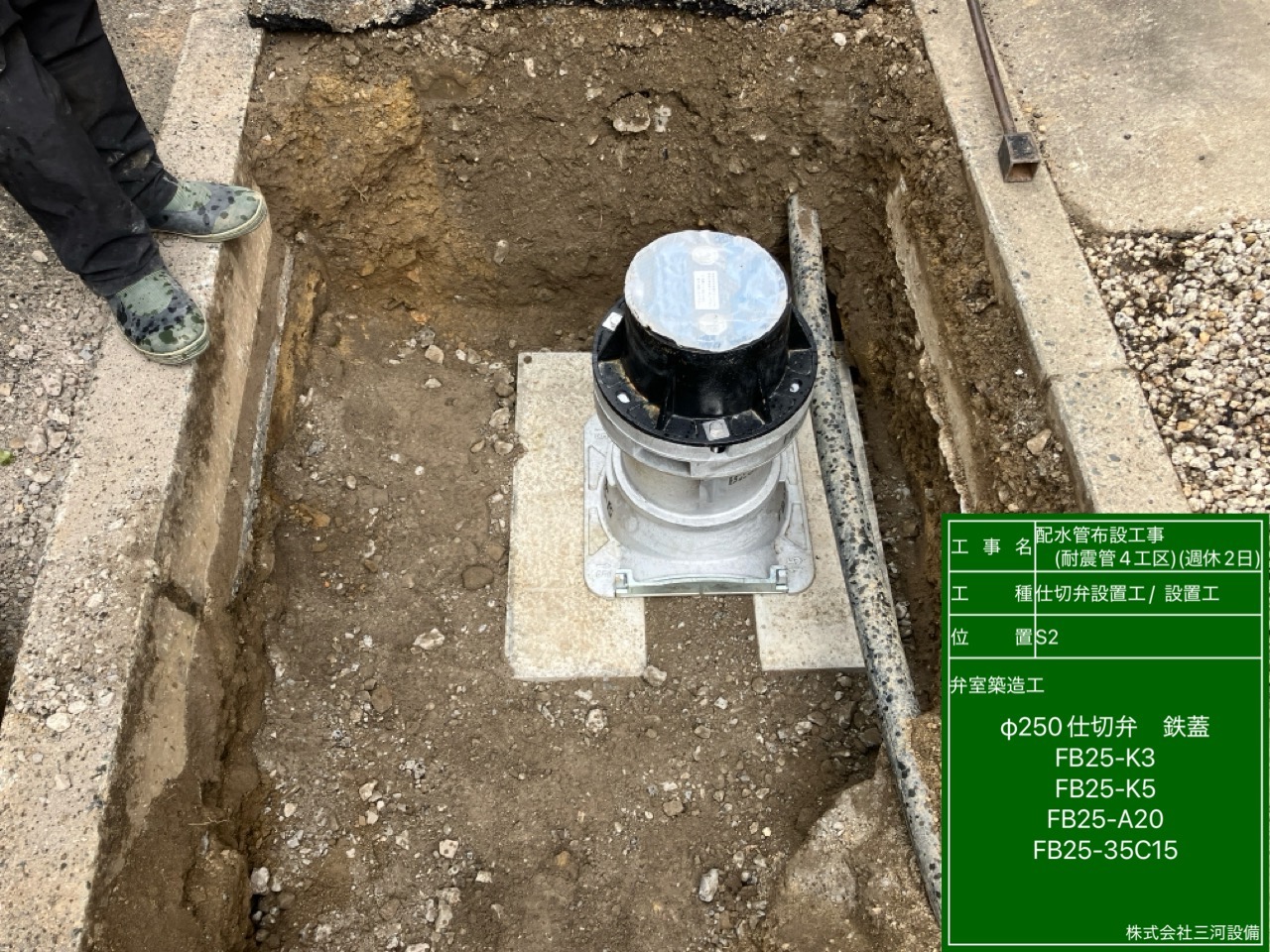

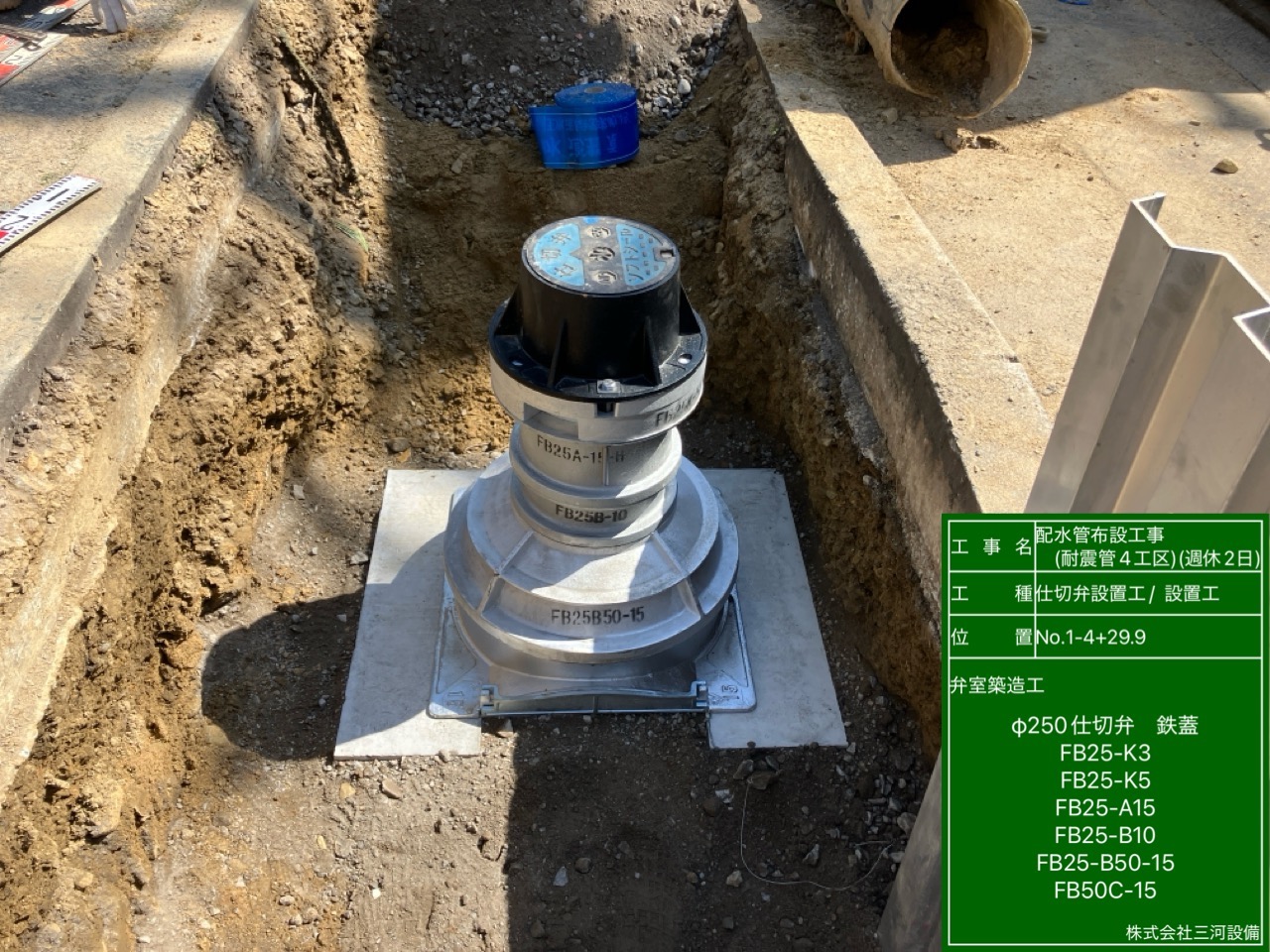

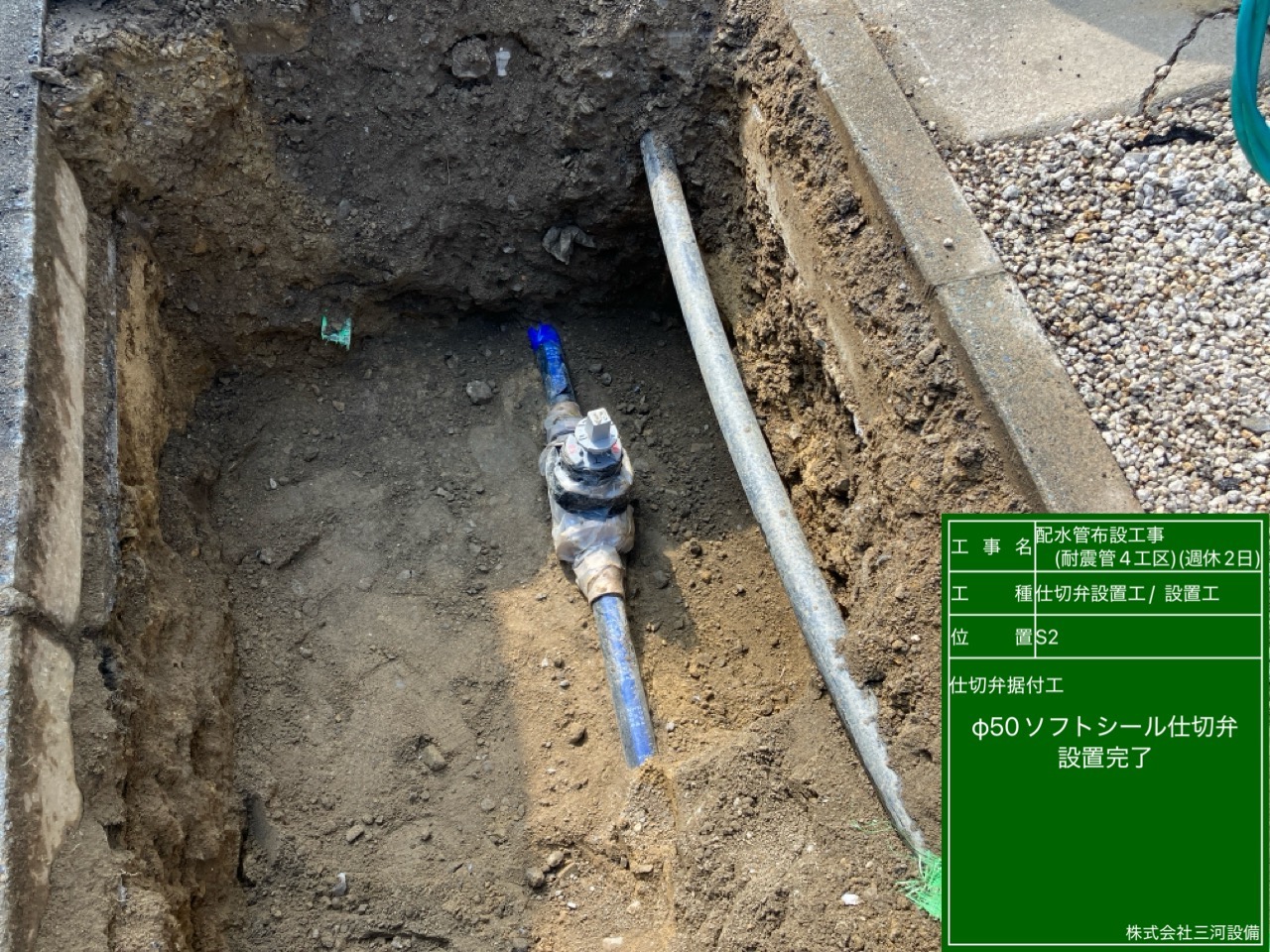

仕切弁設置工

仕切弁設置工

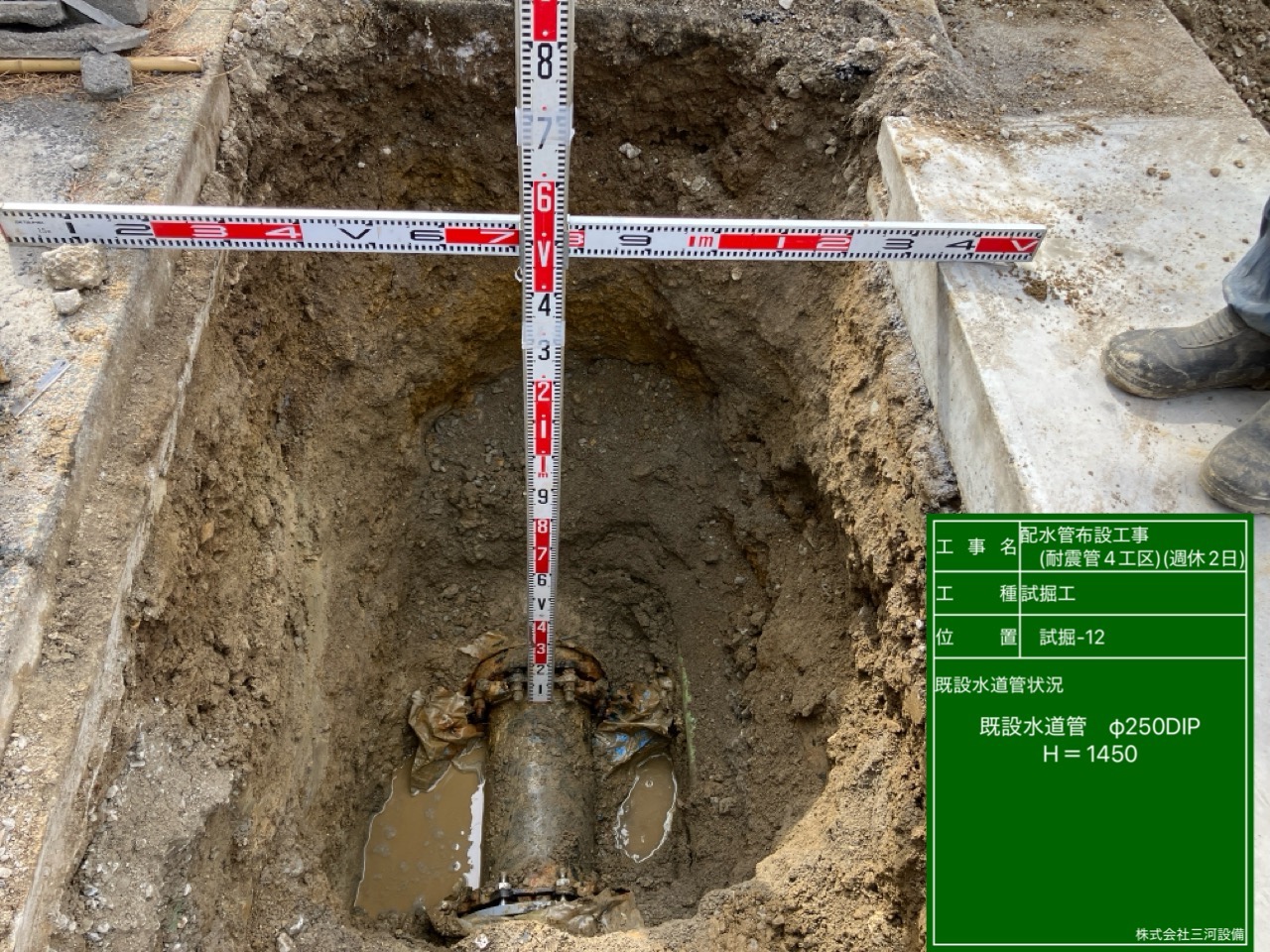

試堀工

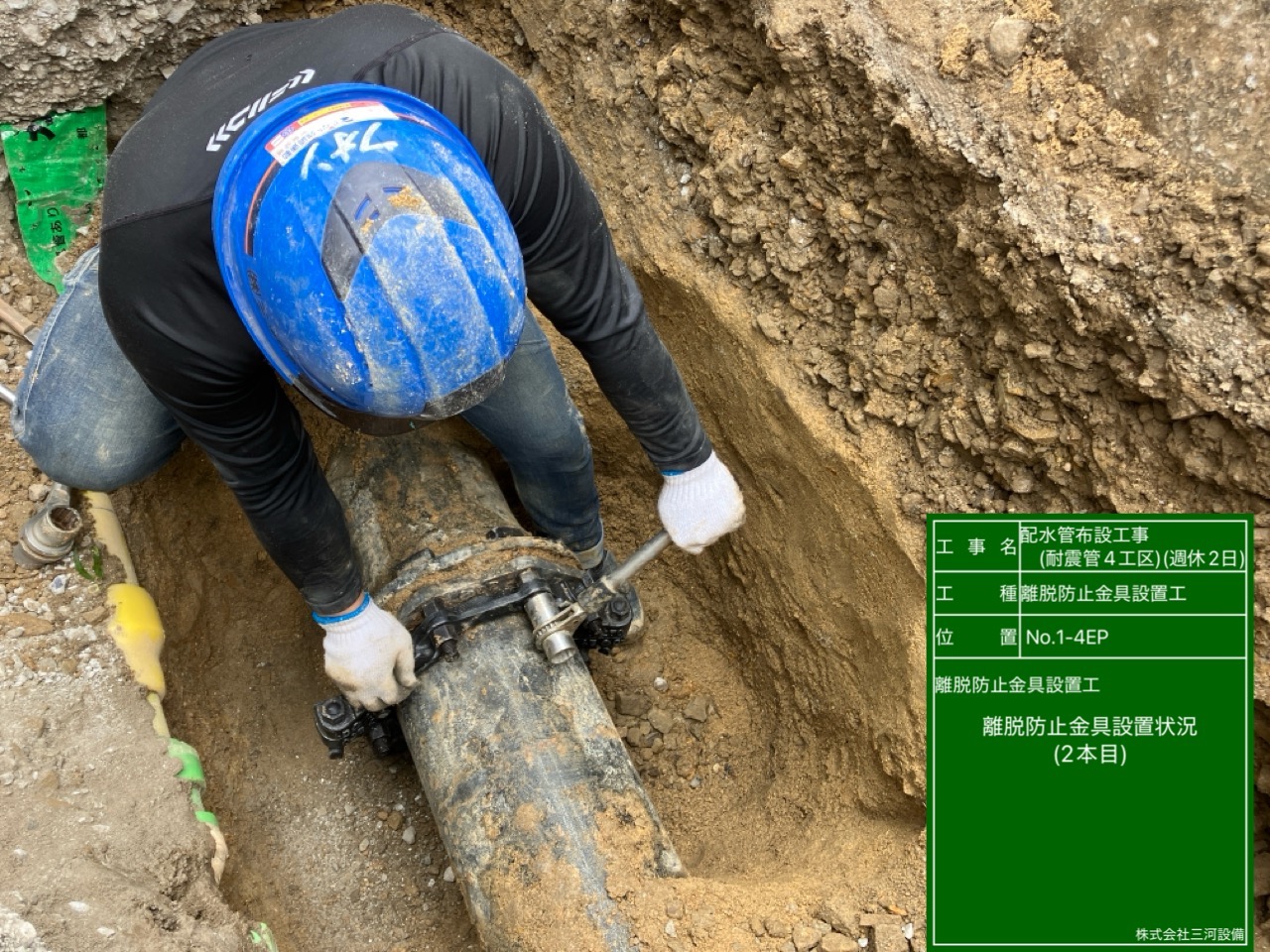

離脱防止金具設置工

【2025年4月】

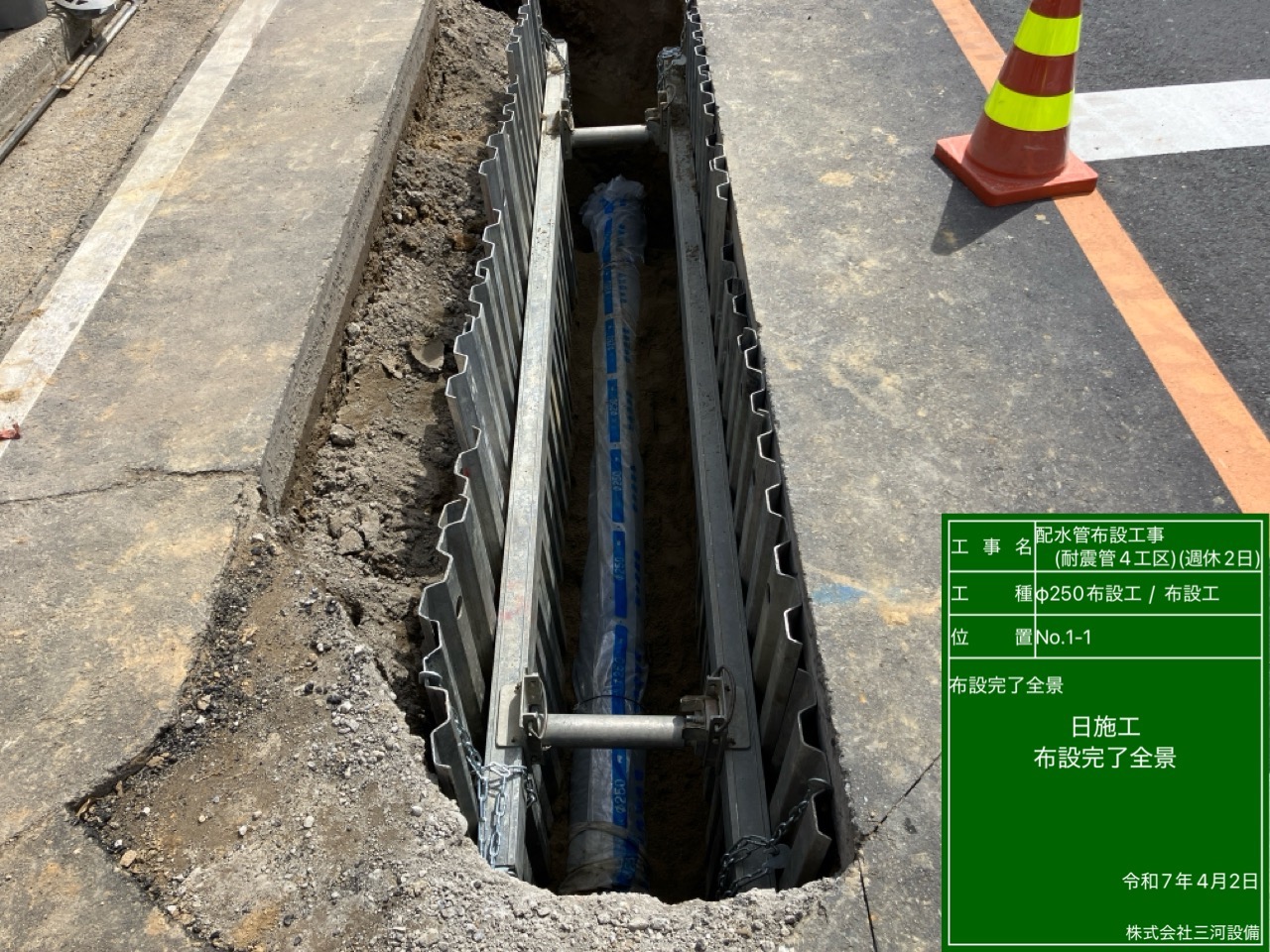

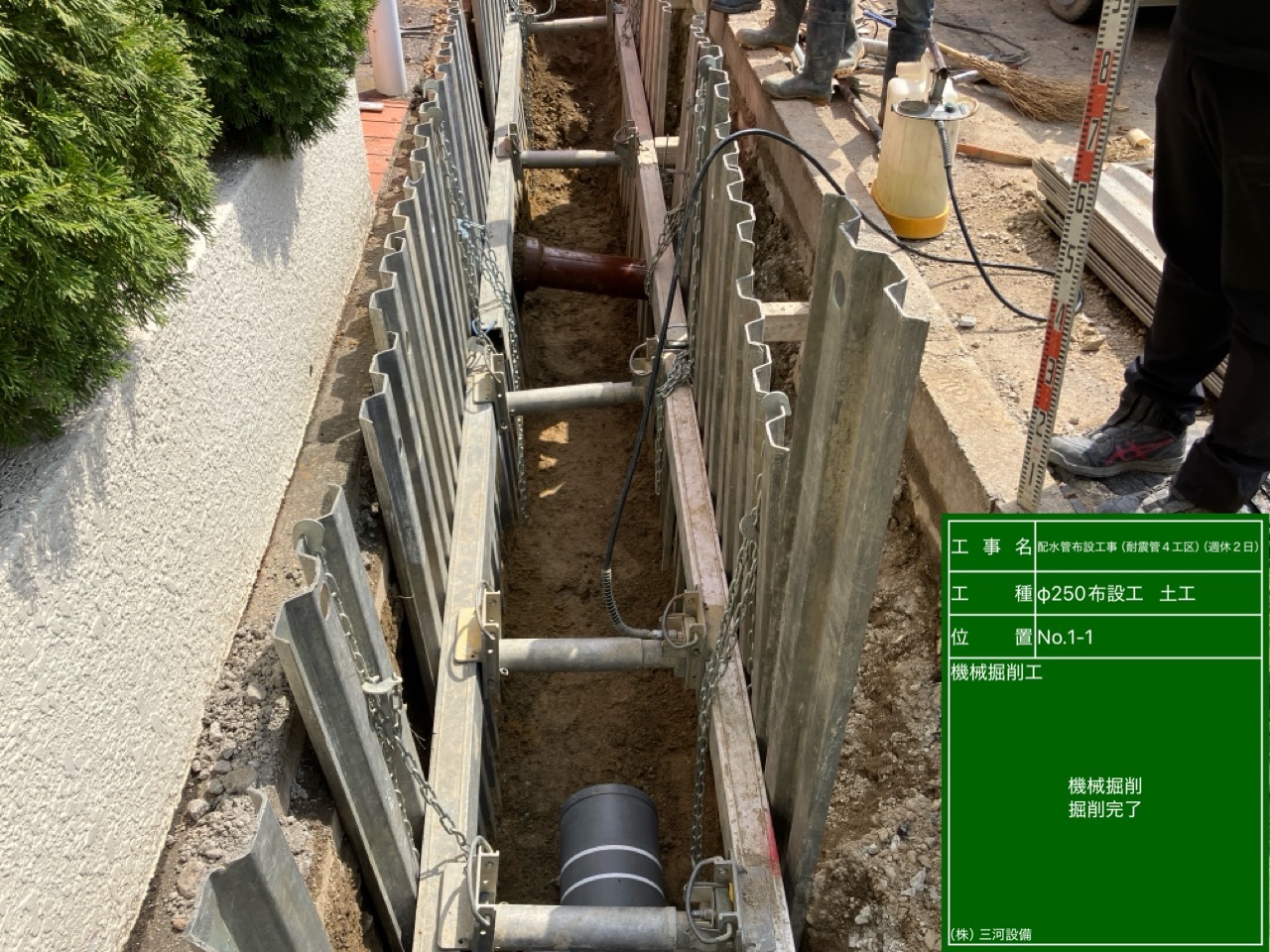

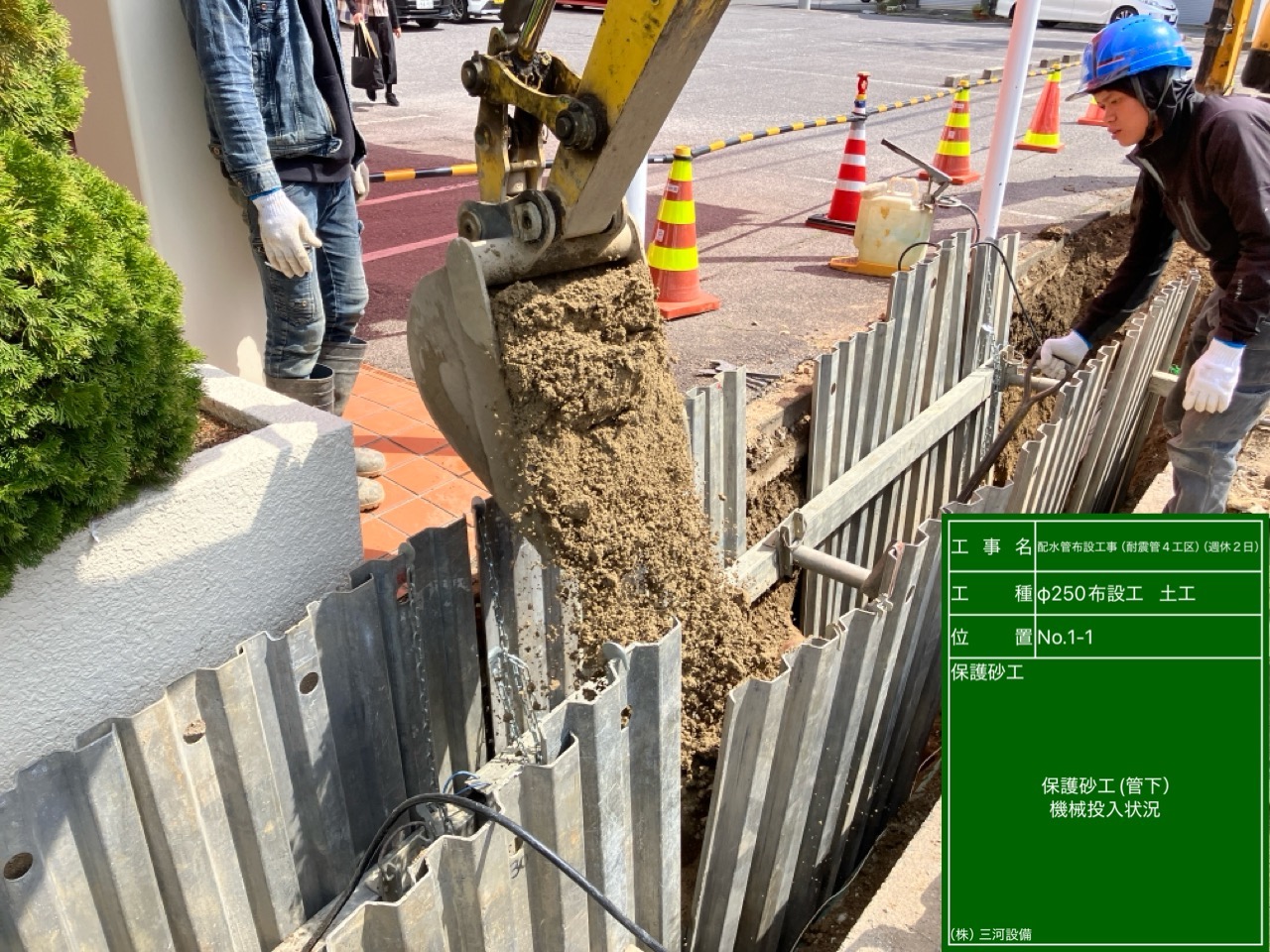

Φ250布施工

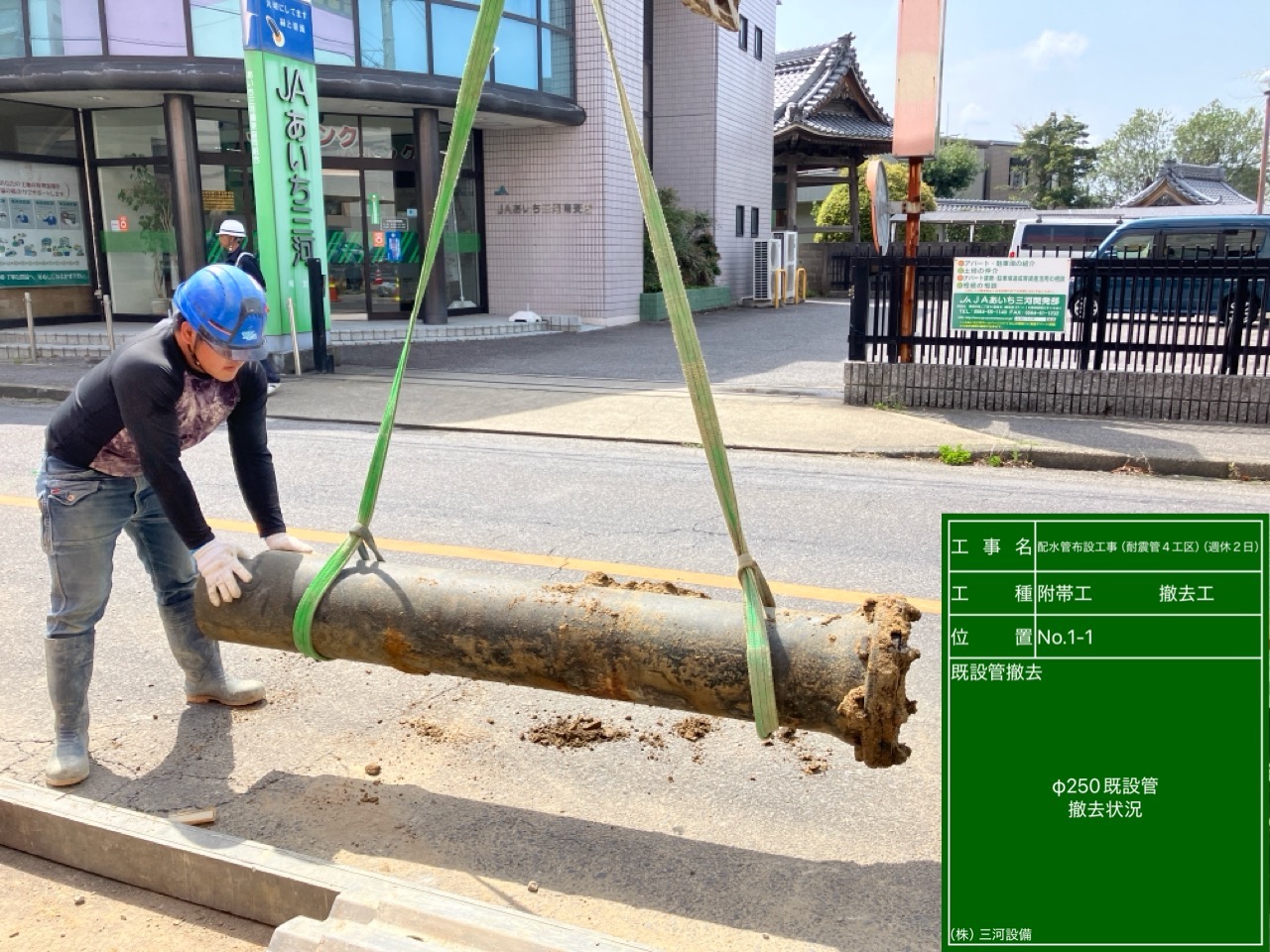

附帯工   撤去工

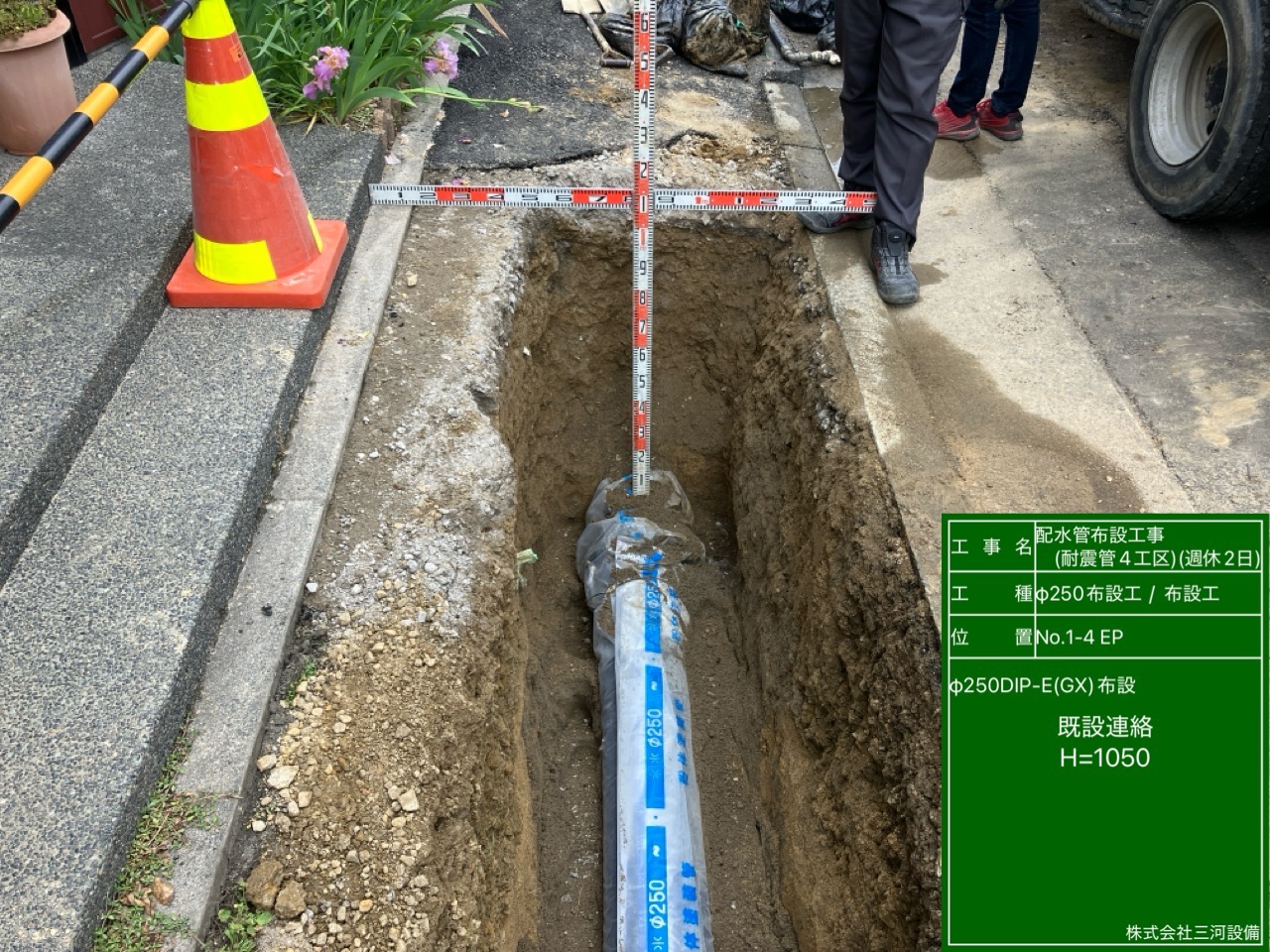

Φ250布施工

Φ250布施工

【2025月5月】

Φ250布施工

仕切弁設置工

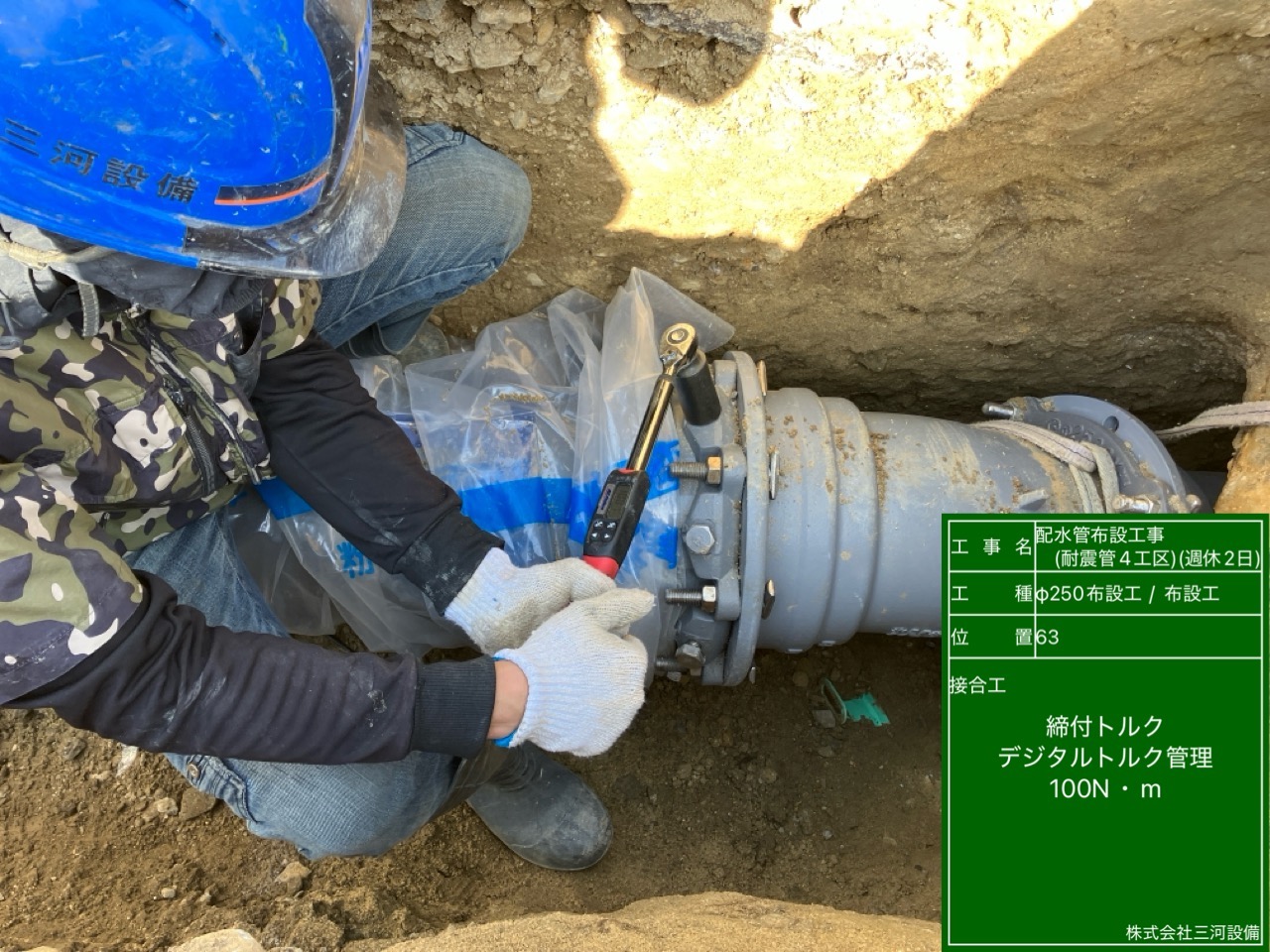

Φ250布施工

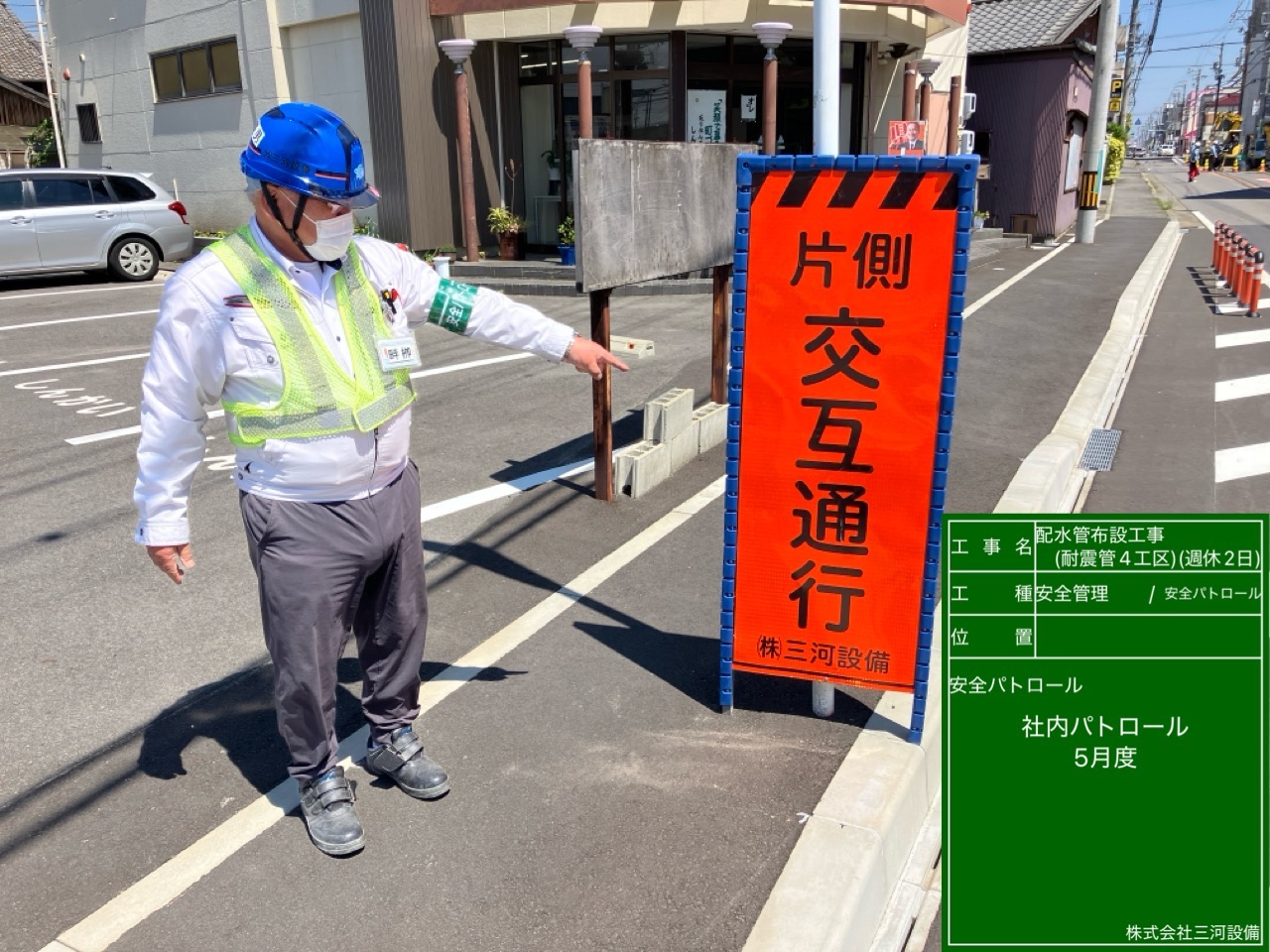

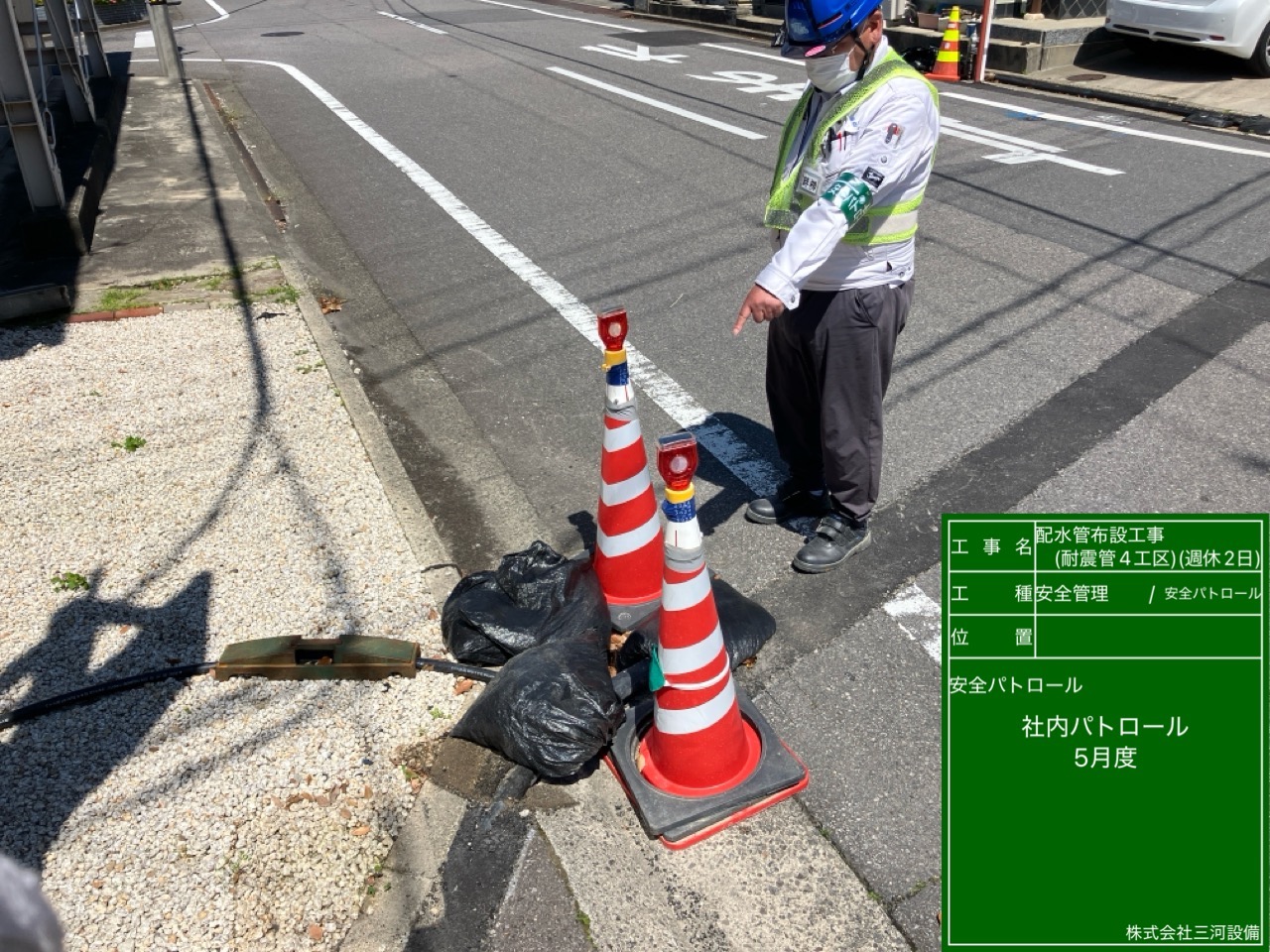

安全パトロール

安全パトロール

【2025月6月】

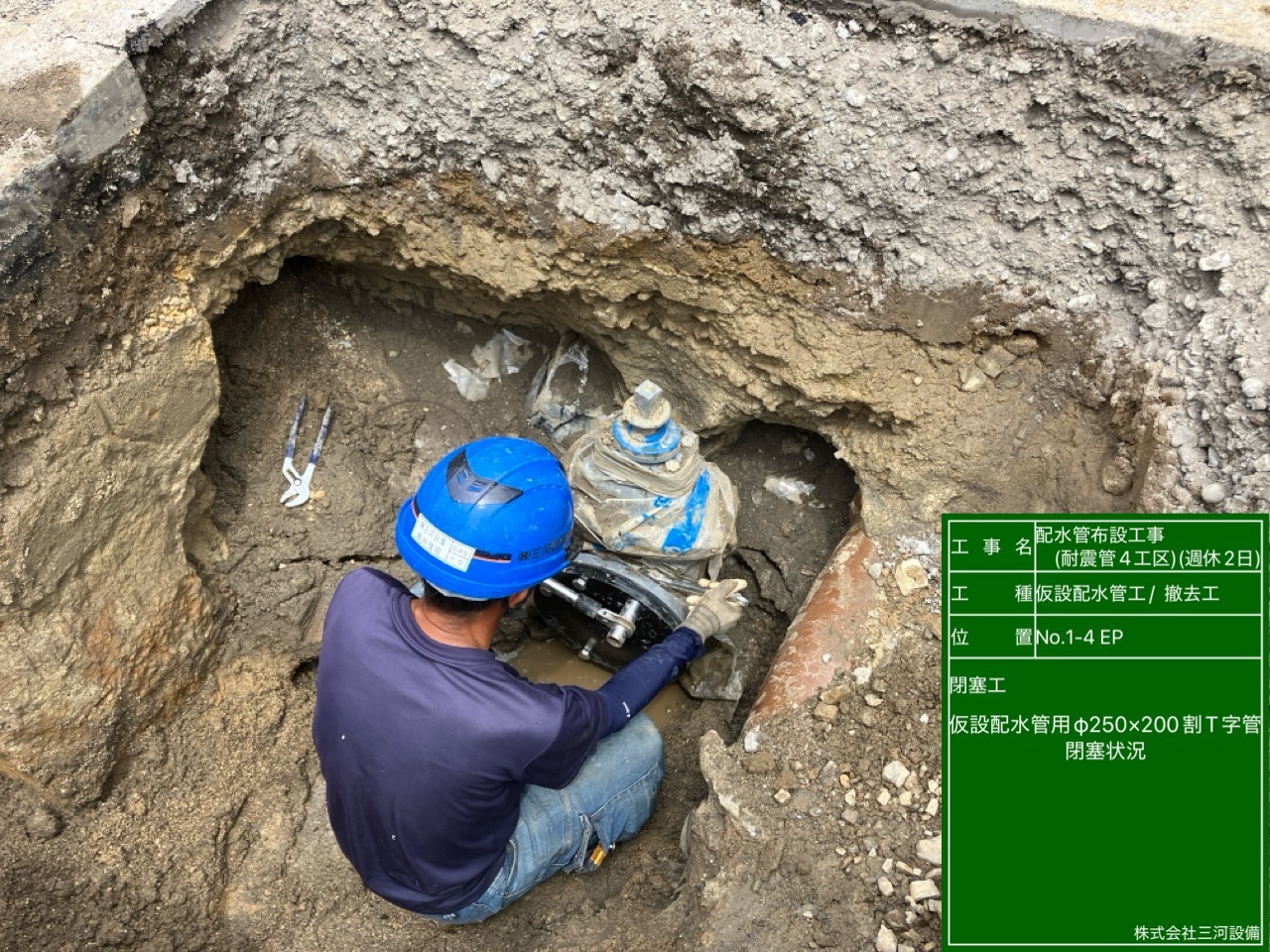

仮設配水管工/撤去

仮設配水管工/撤去

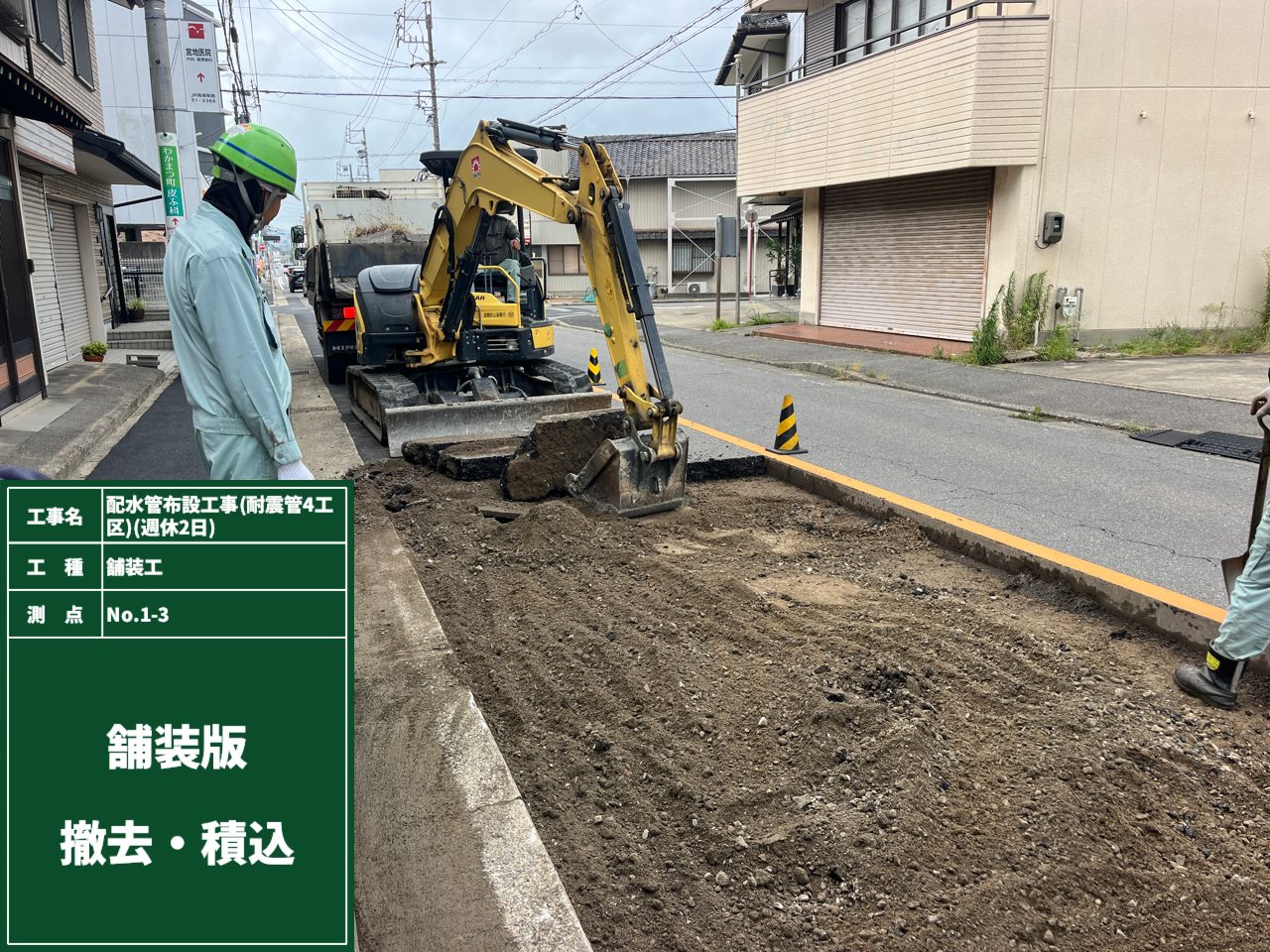

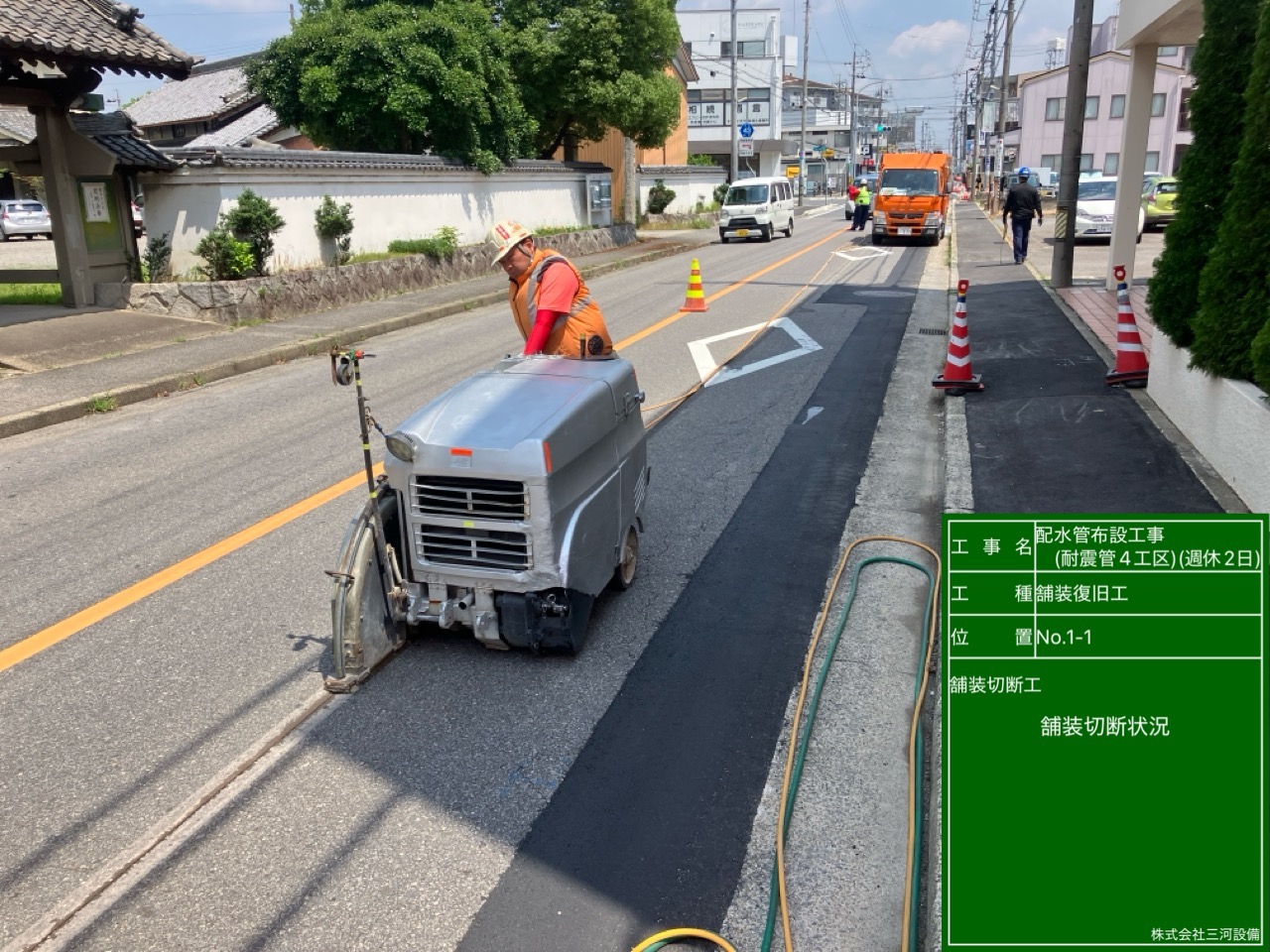

舗装復旧工

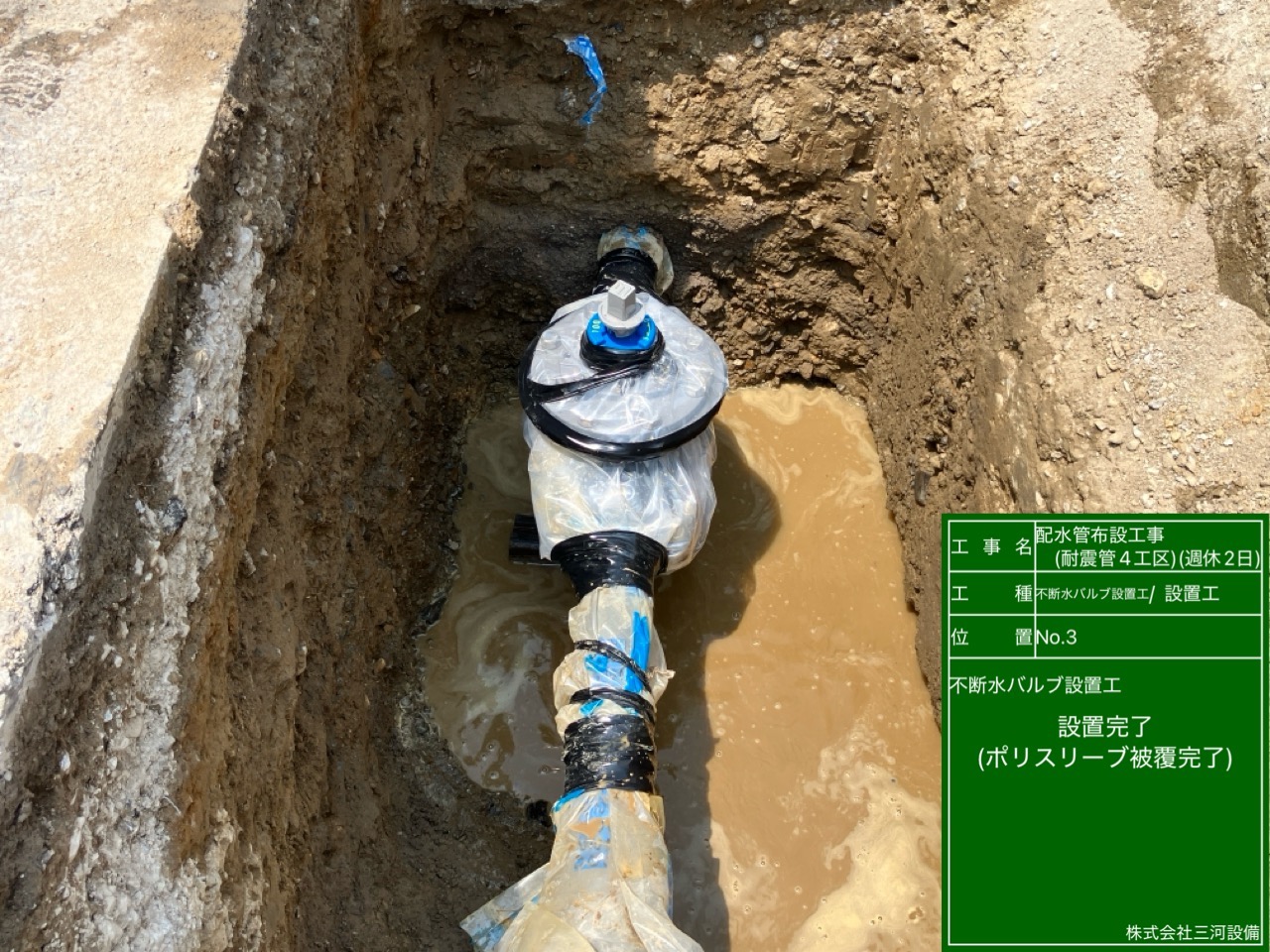

不断水バブル設置工

【2025月7月】

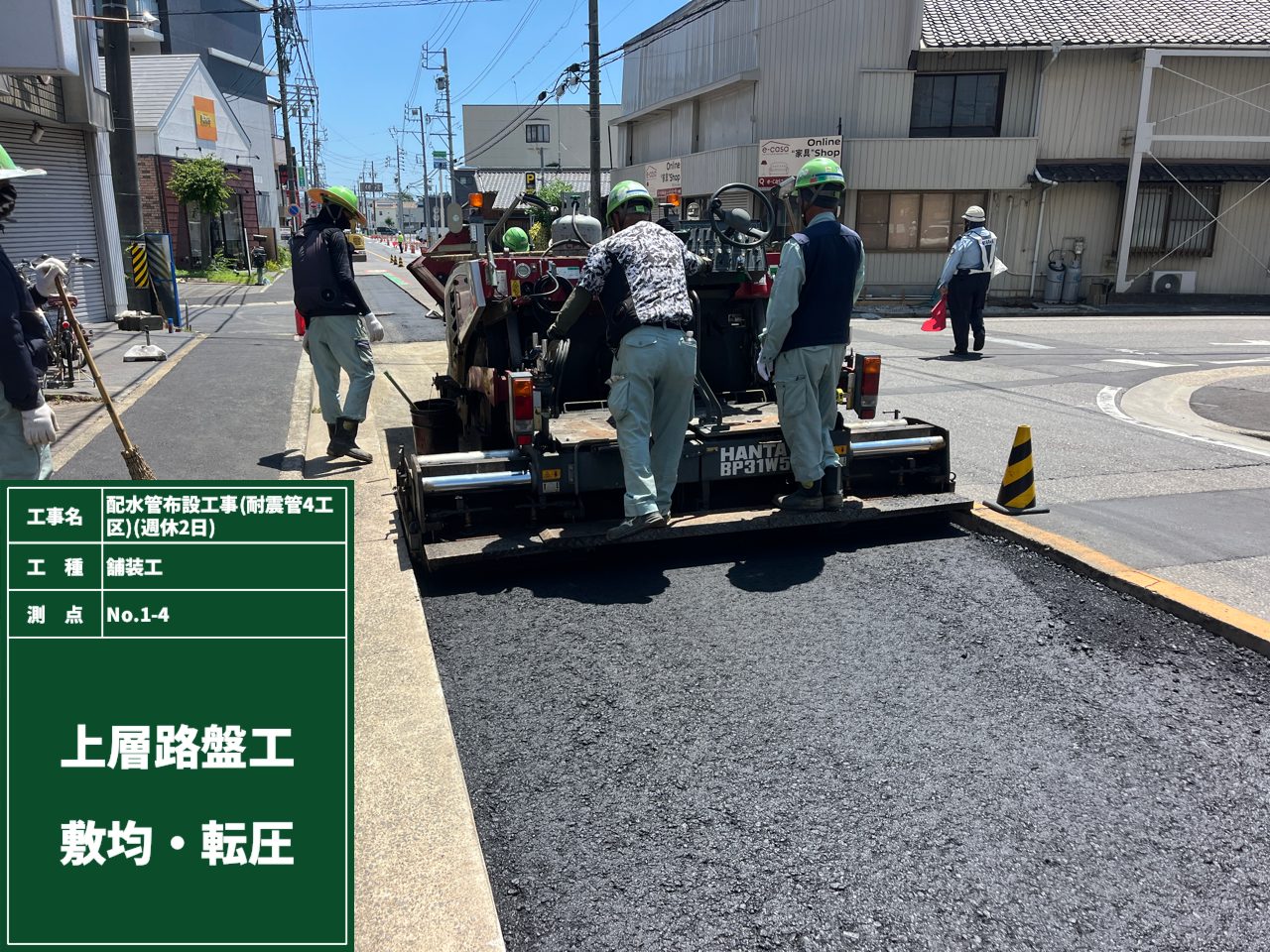

舗装工

舗装工

舗装工

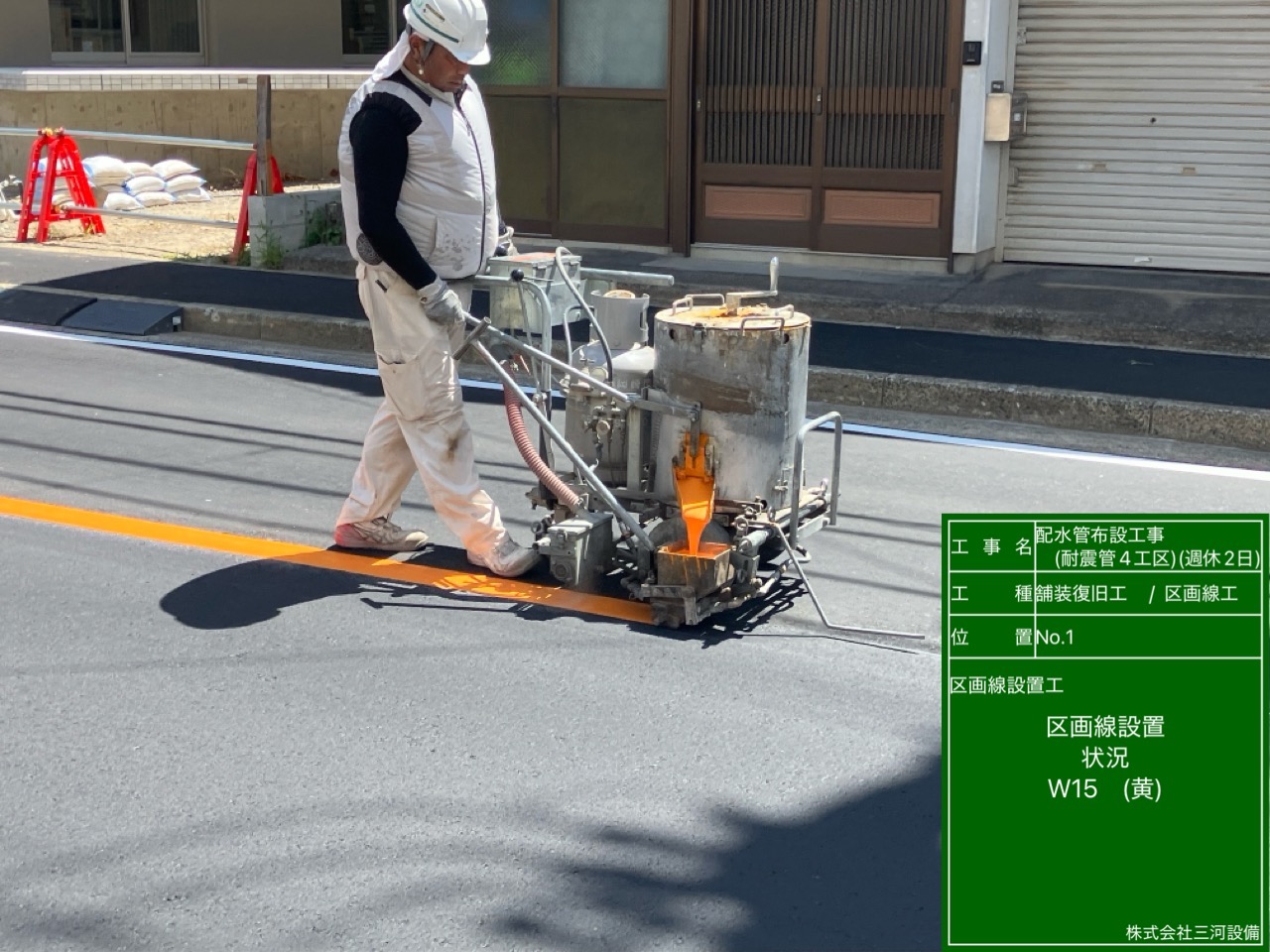

舗装復旧工/区画線工

【2025月8月】

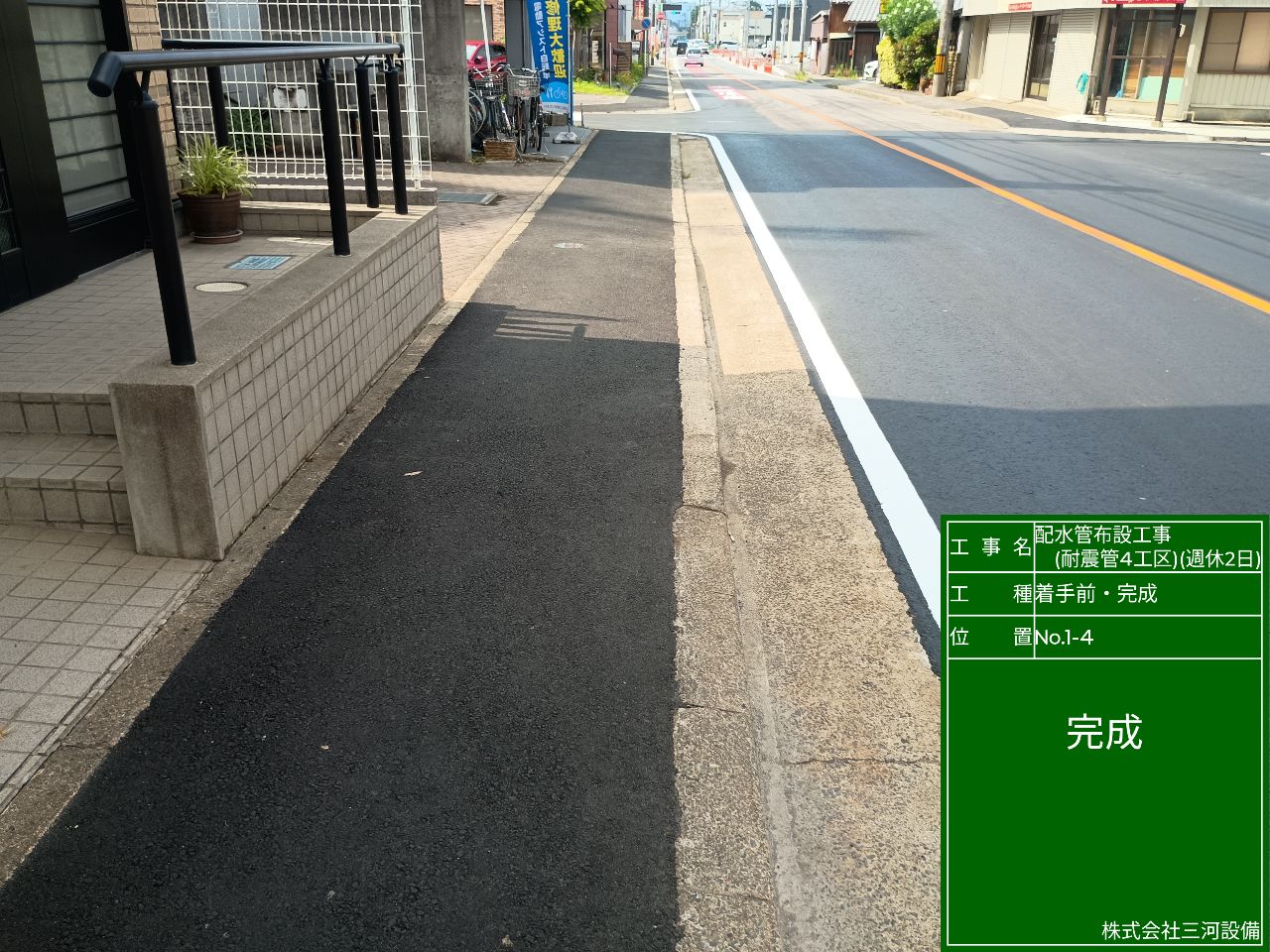

完成

完成

完成
